成都李與白餐飲管理有限公司

成都李與白餐飲管理有限公司

開工日期:2022-03-02

華盛興邦承接成都李與白餐飲管理有限公司廠房設計,廠房裝修工程。車間設計裝修面積3000平方米,主要生產包子產品

瀏覽
查看更多

工程進度

  • 2022-04-25

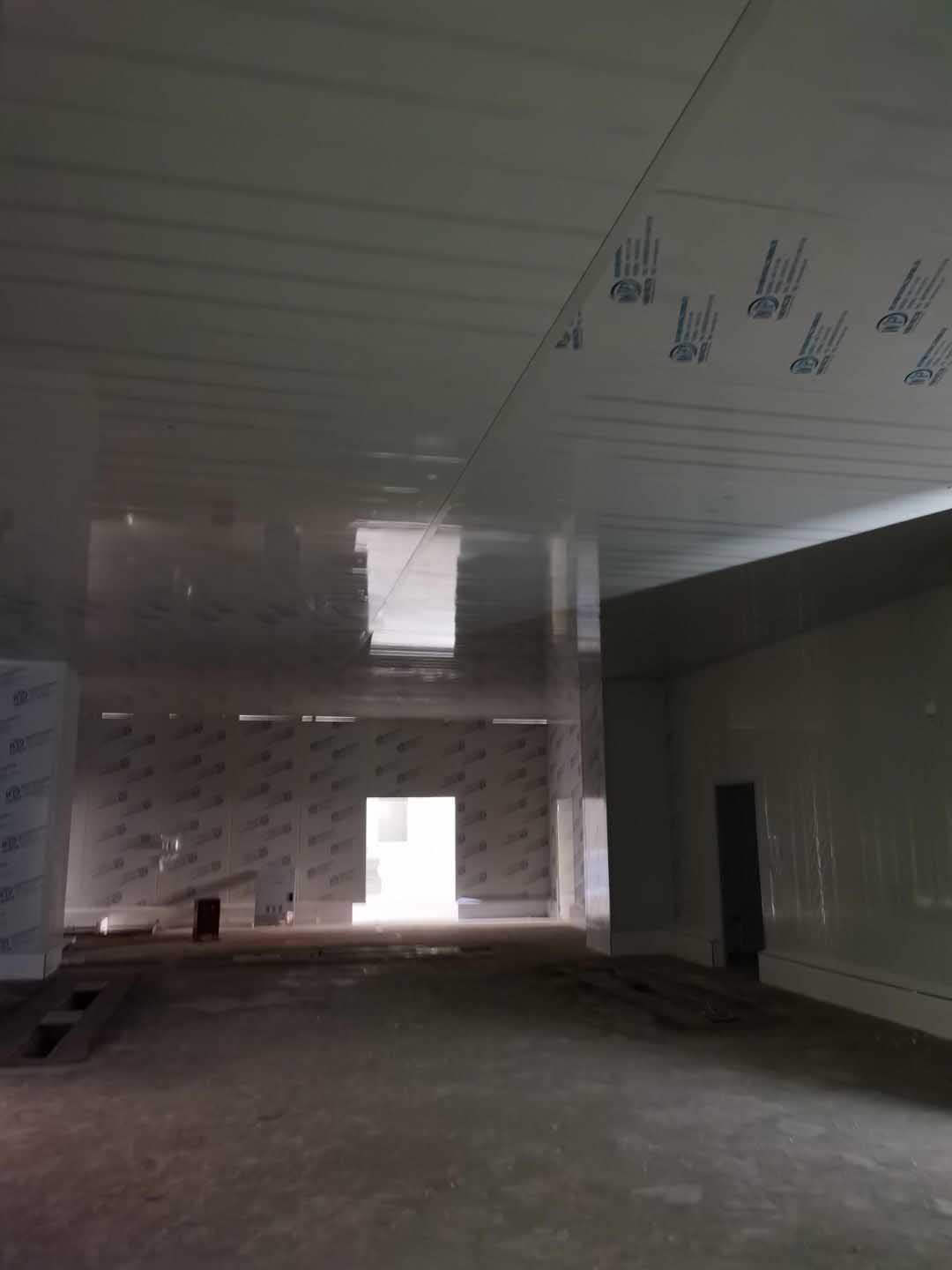

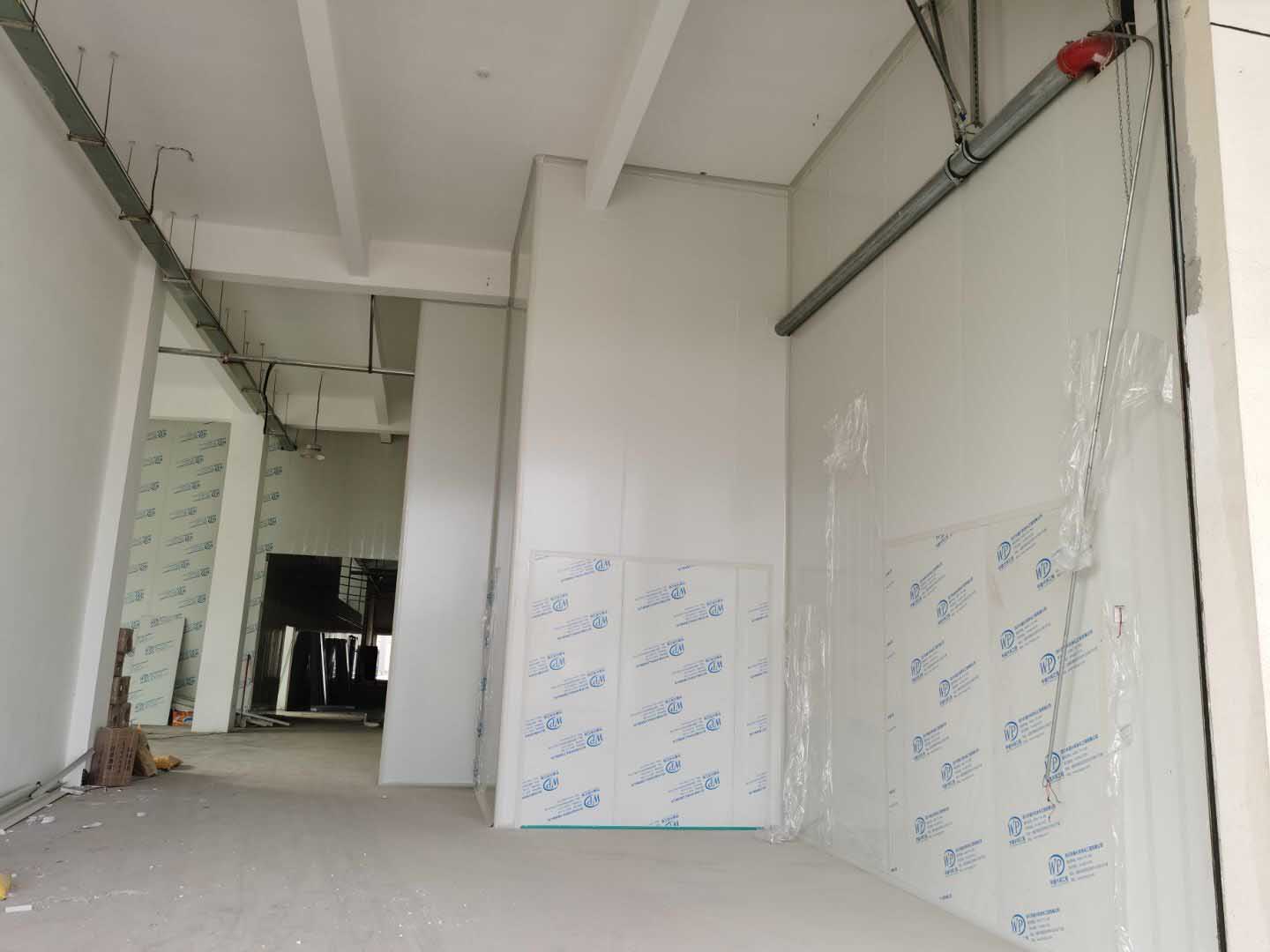

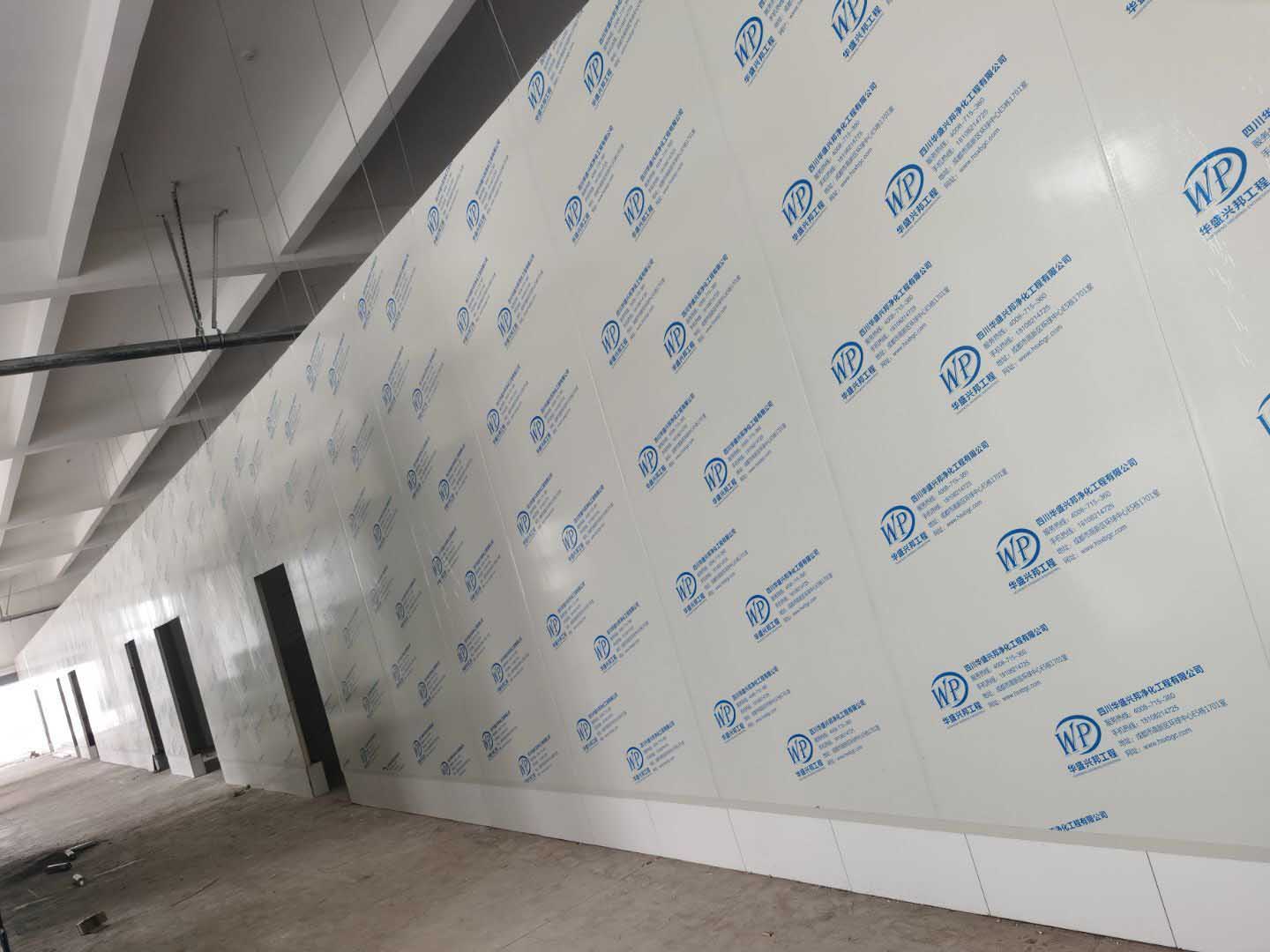

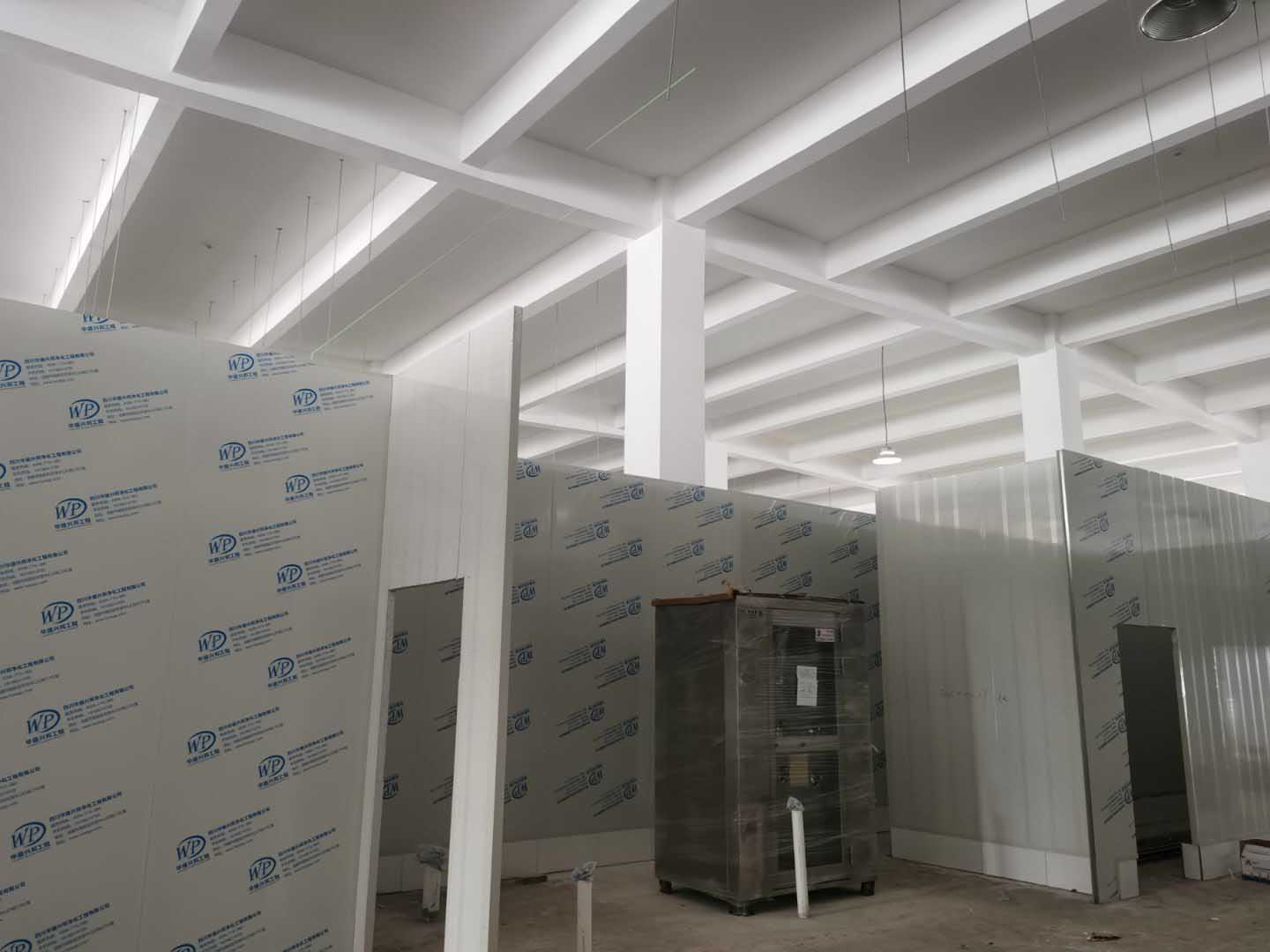

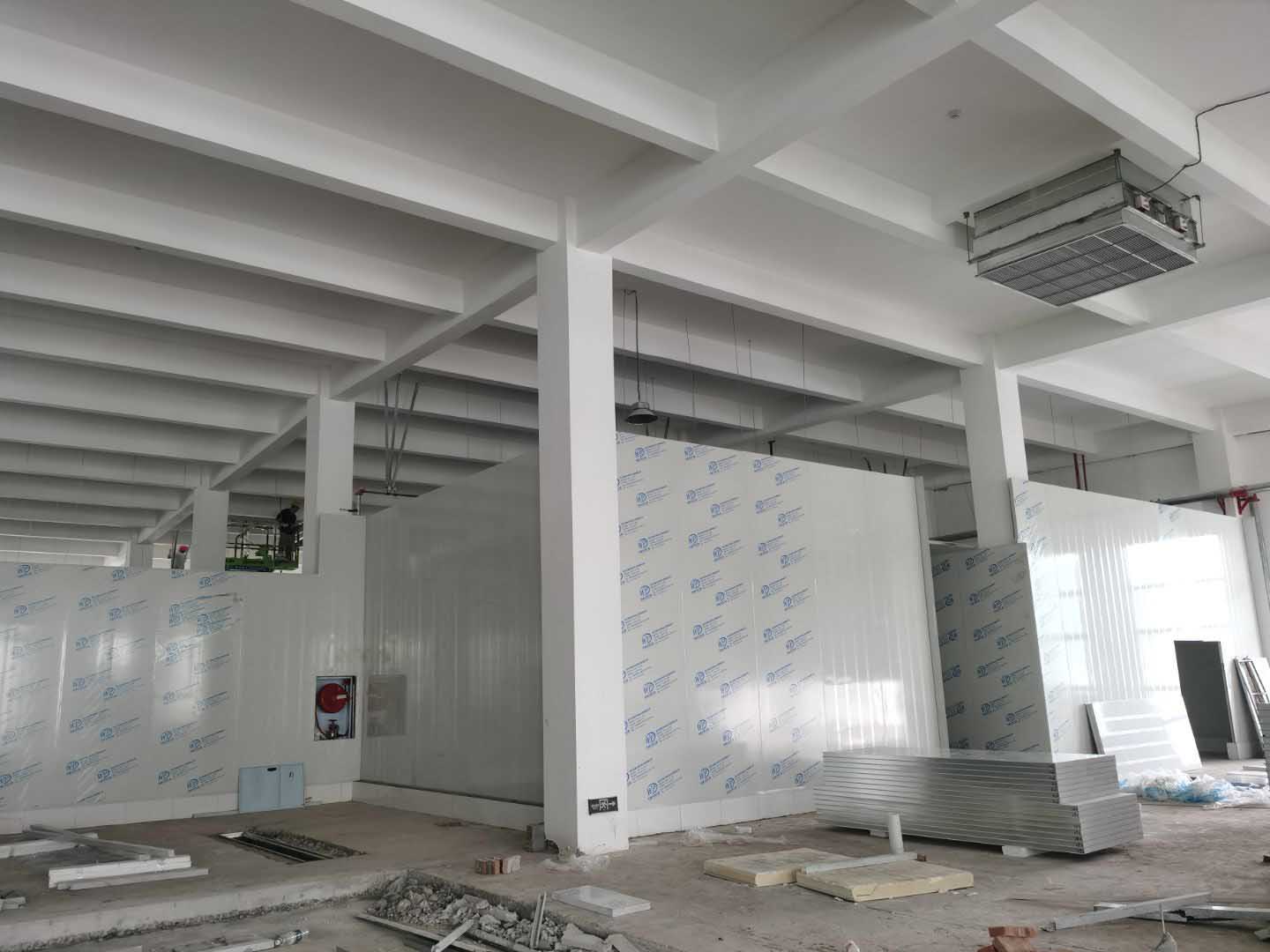

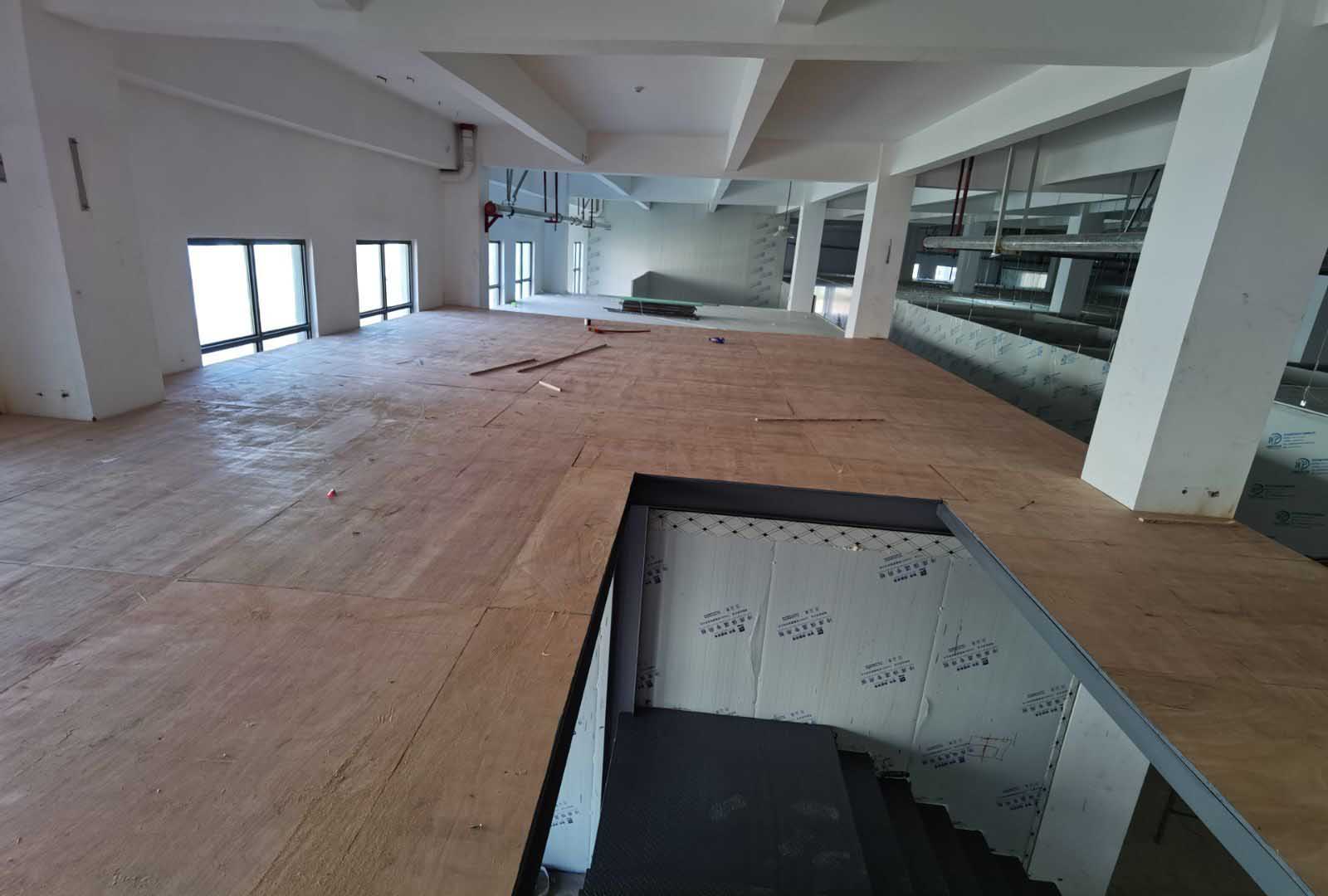

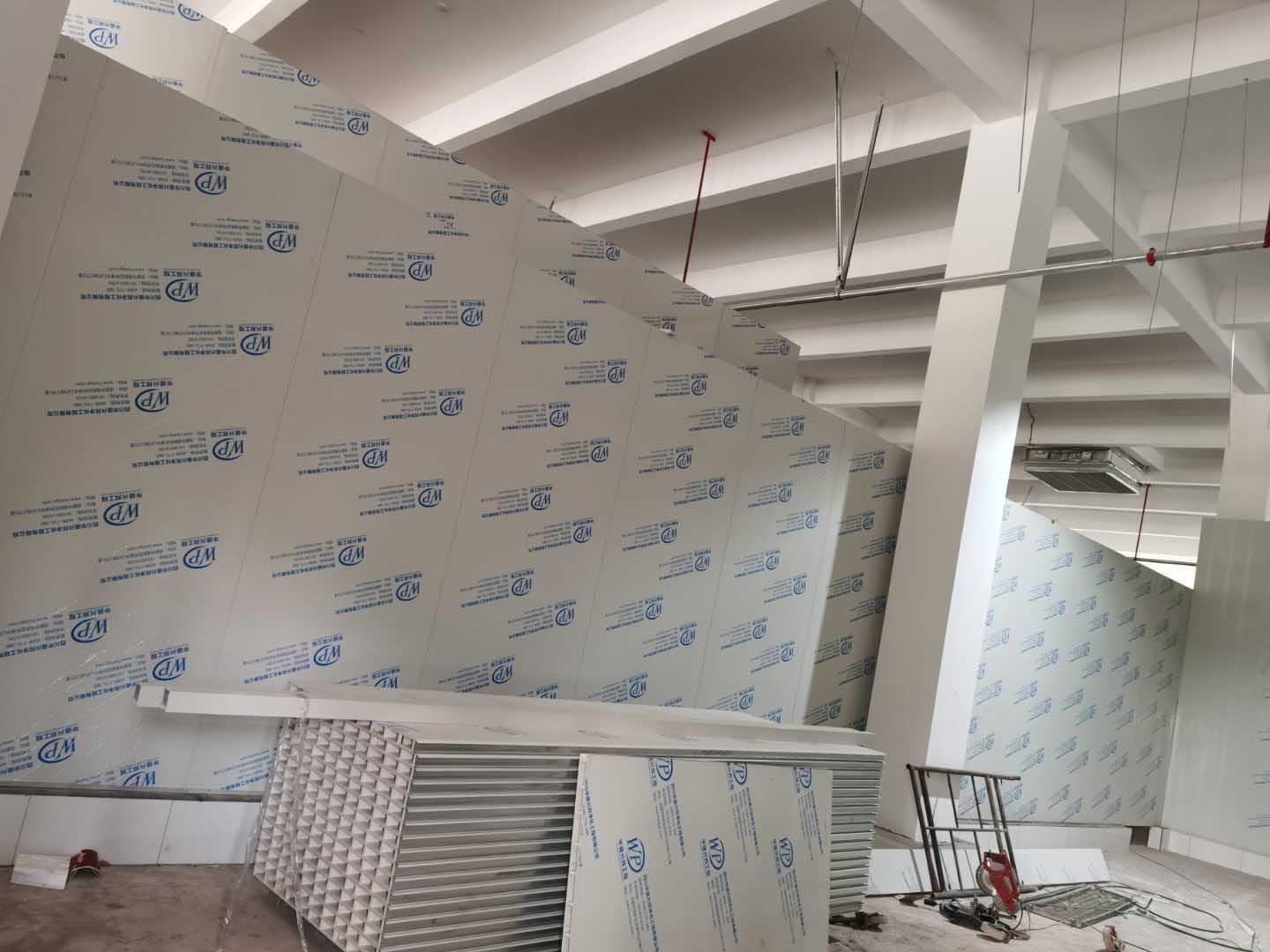

    今日完成施工內容。 ①地面排水溝預埋管件施工第7天,完成進度100% ②地面排水溝砌磚施工第3天,完成進度100% ③排水溝邊恢復完成80% ④擋水墻砌磚第3天,完成進度100% ⑤擋水墻抹灰第2天,完成進度100% ⑥擋水墻貼瓷磚,完成進度90%貼瓷磚工作等待下一個施工環節,在次能進行貼磚。 ⑦彩鋼板墻板施工第14天,完成進度100% ⑧彩鋼板吊頂施工第6天,完成進度60% ⑨水電施工第6天,完成進度40%

  • 2022-04-07

    ①地面排水溝預埋管件施工第7天,完成進度100% ②地面排水溝砌磚施工第3天,完成進度100% ③排水溝邊恢復完成80% ④擋水墻砌磚第3天,完成進度100% ⑤擋水墻抹灰第2天,完成進度100% ⑥擋水墻貼瓷磚,完成進度80%貼瓷磚工作等待下一個施工環節,在次能進行貼磚。 ⑦彩鋼板墻板施工第7天,完成進度60%

  • 2022-03-11

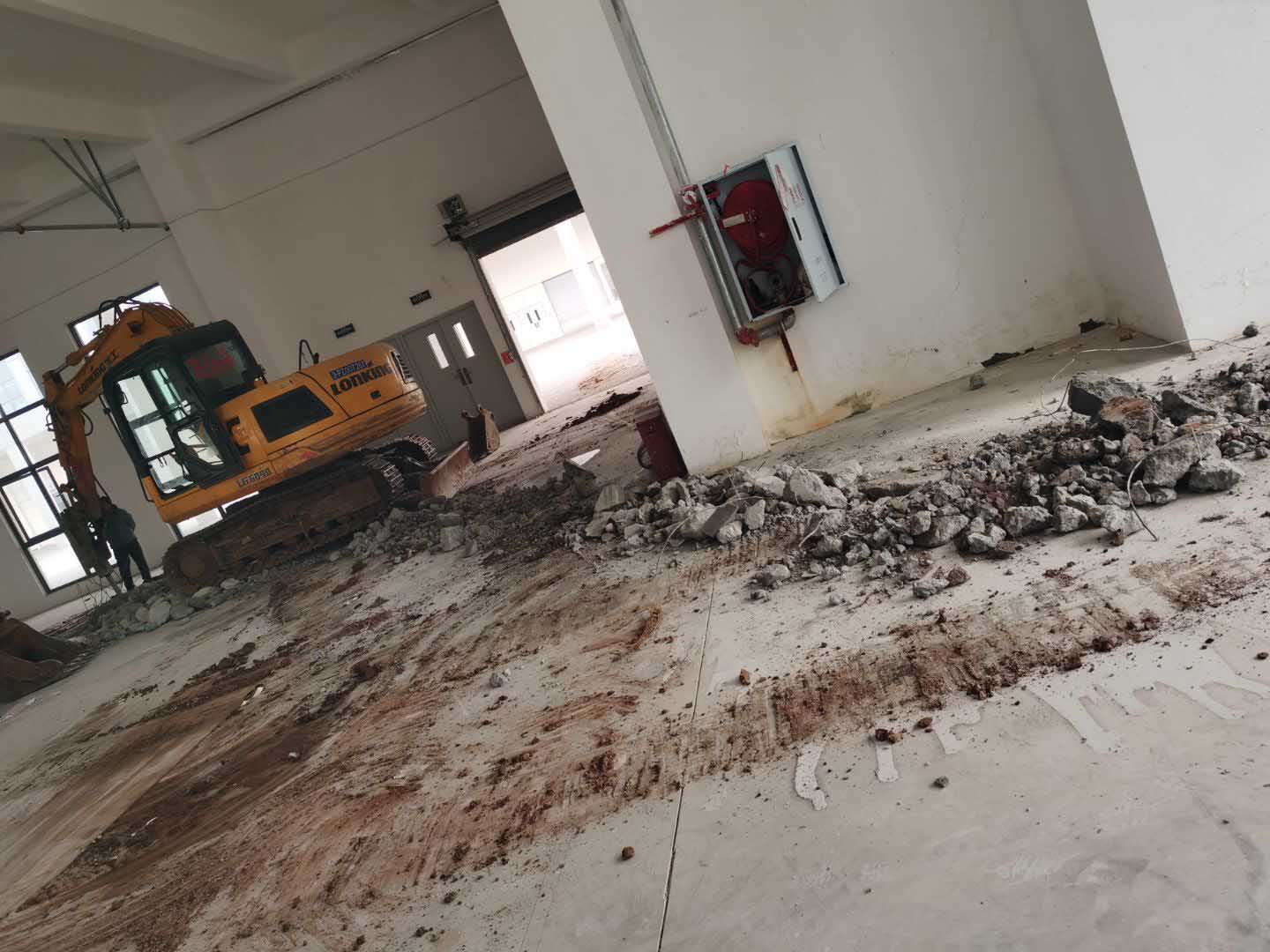

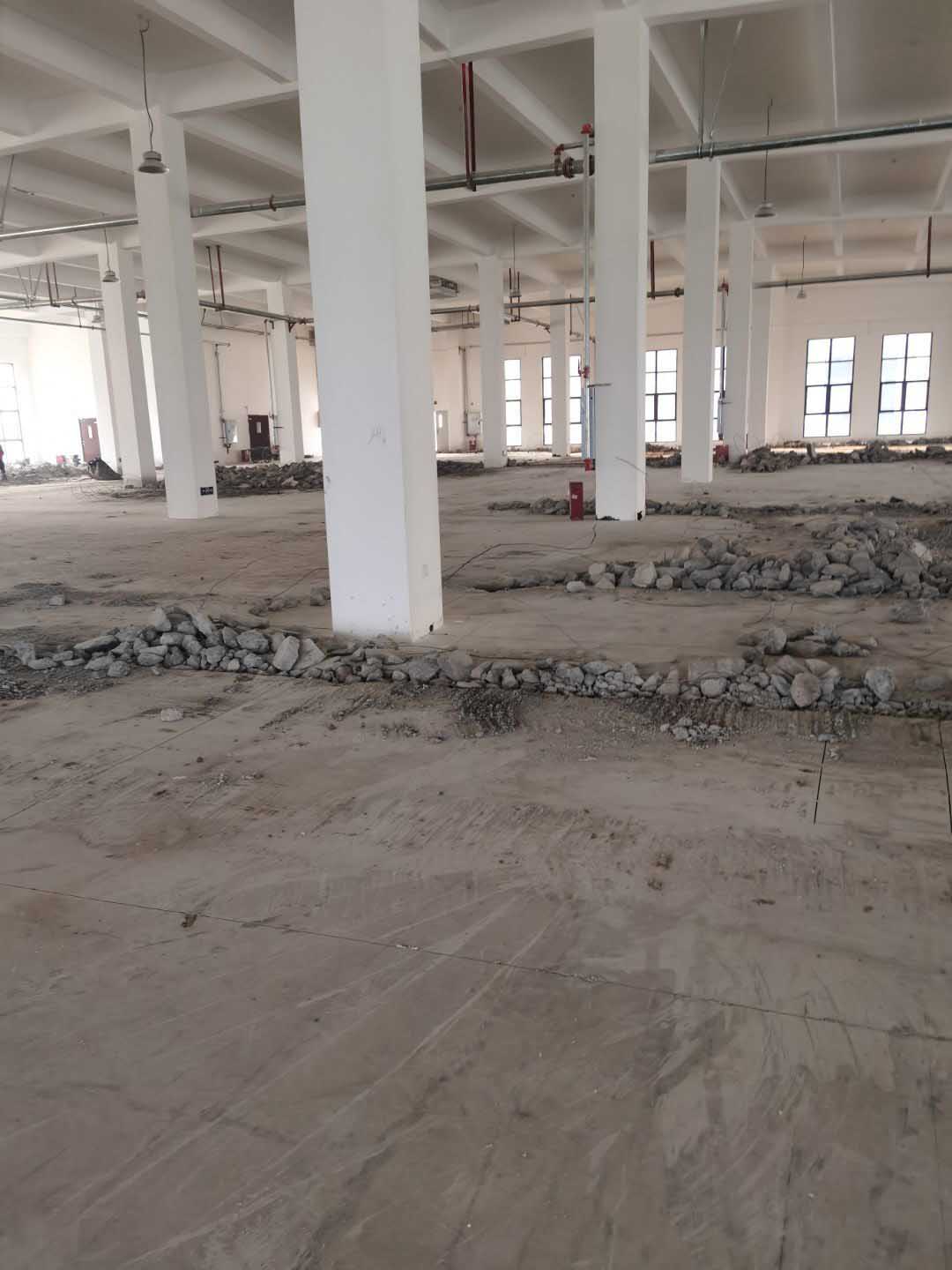

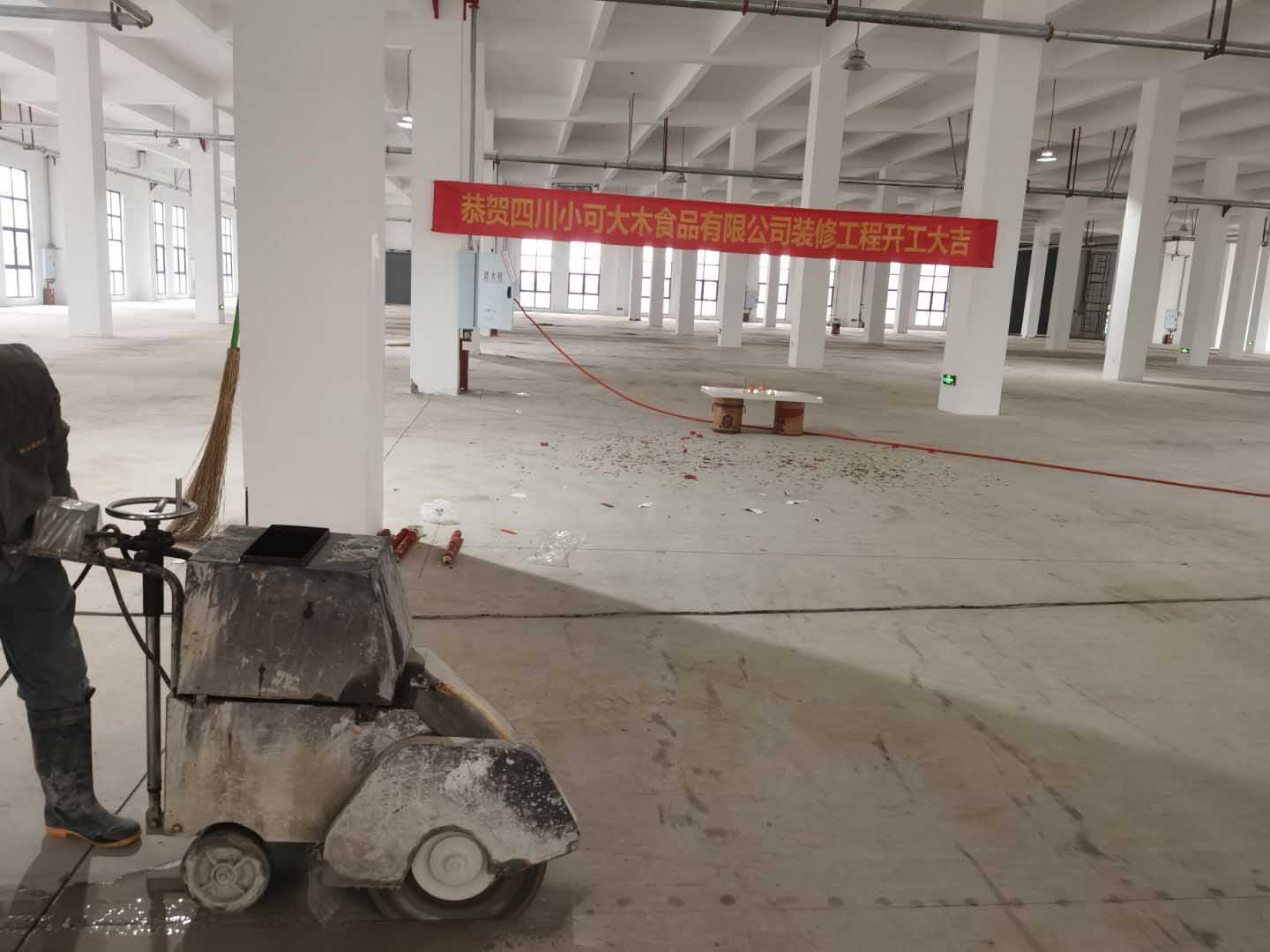

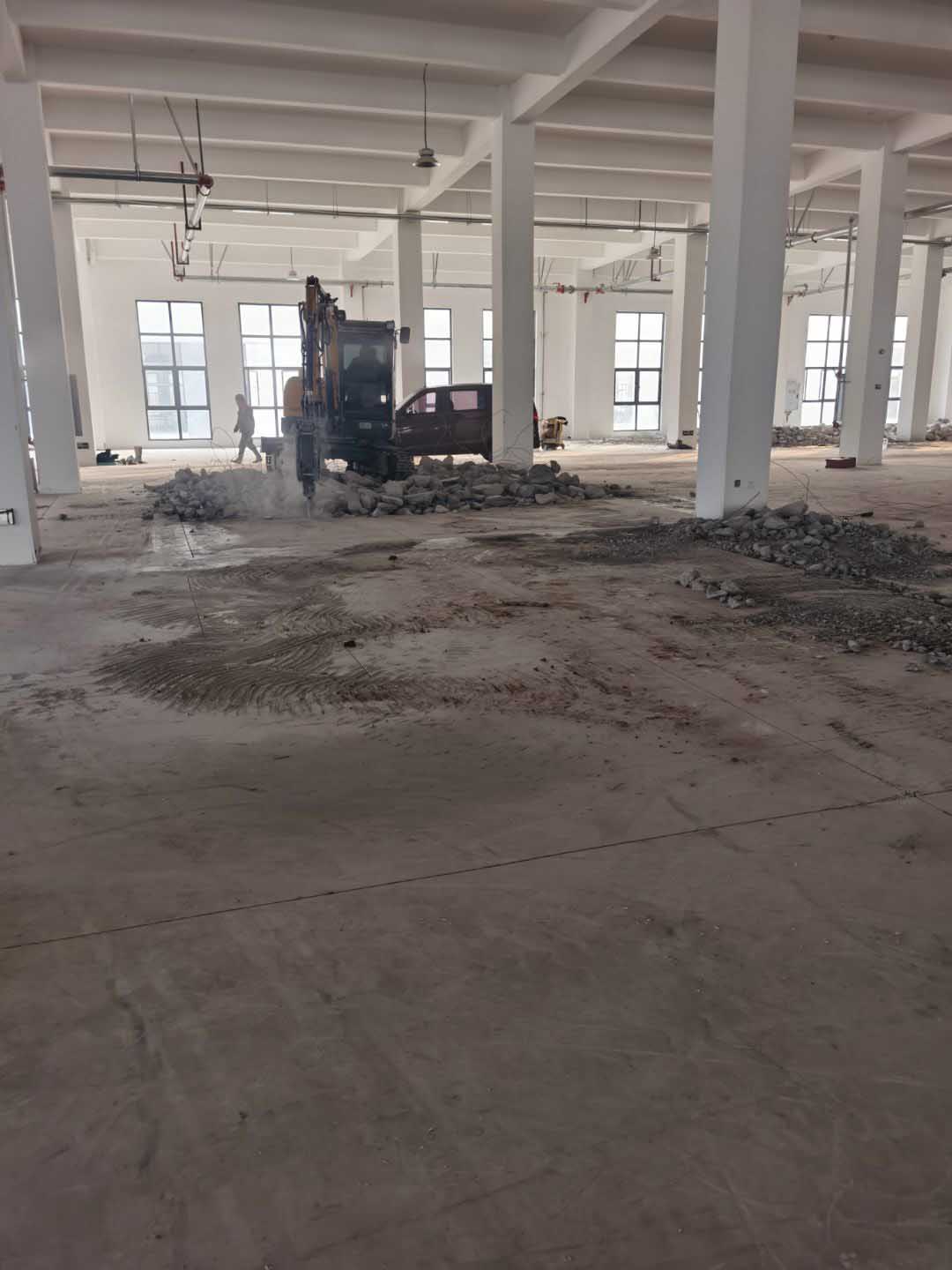

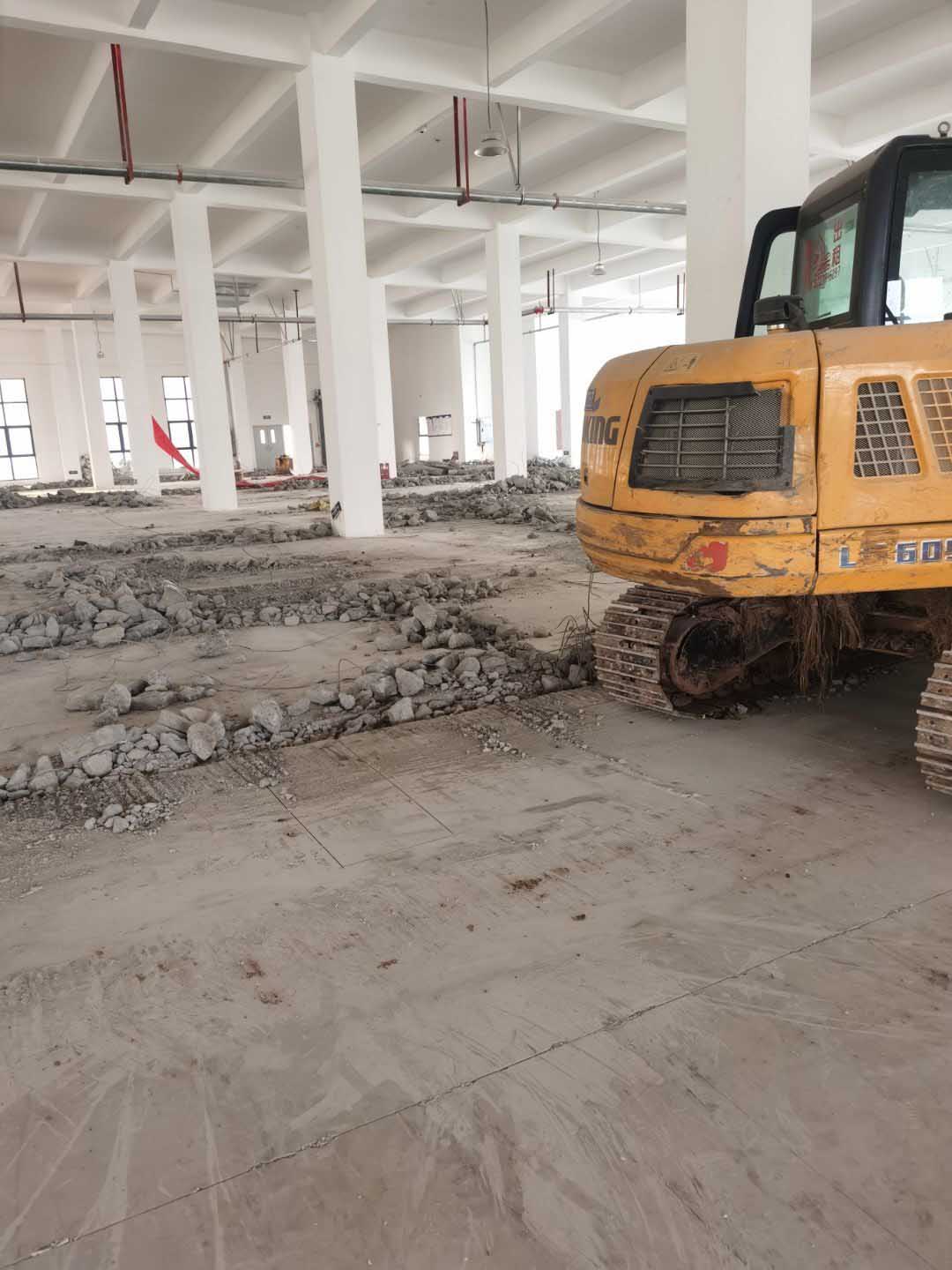

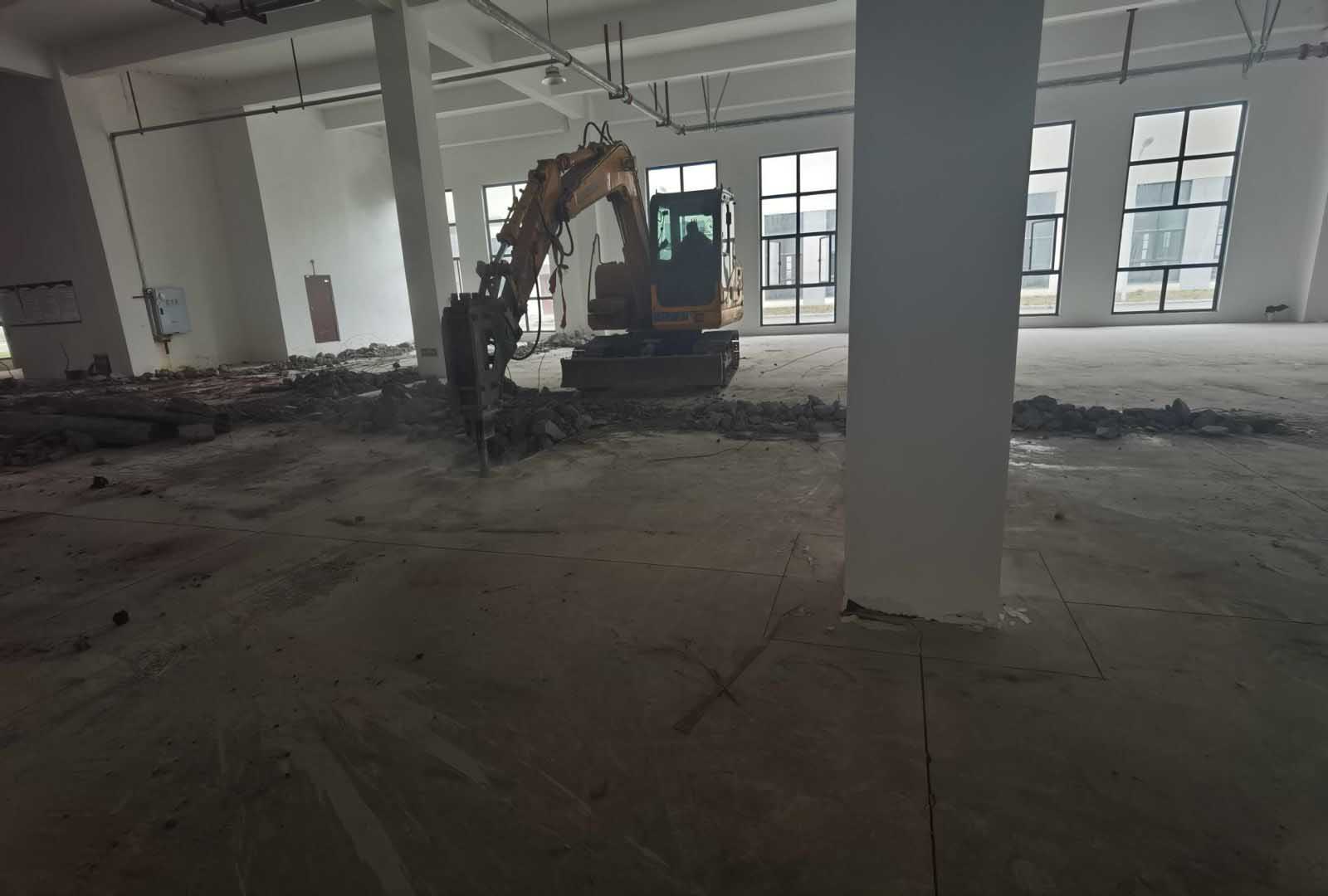

     ①排水溝切割,完成進度100% ②排水溝破碎進度完成60%

  • 2022-03-11

    ①排水溝切割,完成進度70% ②排水溝破碎進度完成5%
